近日,南方电网云南丽江供电局(以下简称“丽江供电局”)顺利完成500千伏德茂输变电工程金沙江跨江段线路验收工作,攻克全线验收最难节点,为工程按期竣工投运奠定坚实基础。

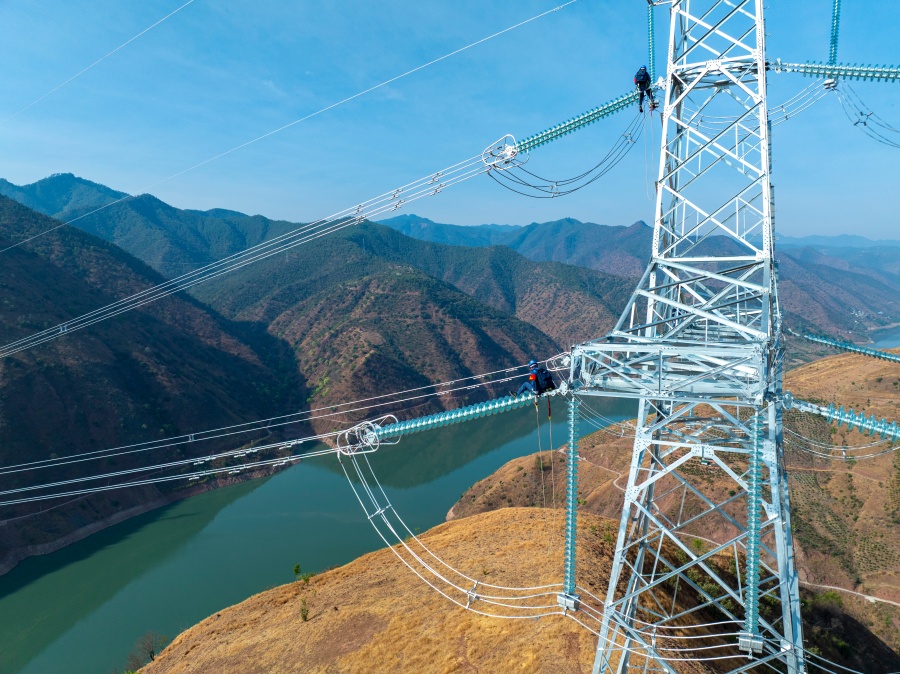

丽江供电局输电管理所的两名党员突击队员正在攀爬金沙江跨江段的500千伏德金甲线76号铁塔,开展验收工作(4月27日摄)。田学 摄
此次验收的金沙江跨江段,是整个工程中档距最大的区段,跨长1136米,线路距江面垂直高差268米,跨越点两岸地形陡峭。面对高空作业风量大、导线晃动明显等严峻考验,3名验收人员身着专业防护装备,攀上百米铁塔,系好安全绳后小心翼翼地踏上悬空导线,逐寸开展走线验收。“这一档横跨金沙江,高空中风比较大,走到弧垂最低点时摇晃明显,对平衡感、体力和耐力都是很大考验。”丽江供电局输电管理所线路运维检修工康远勇表示。

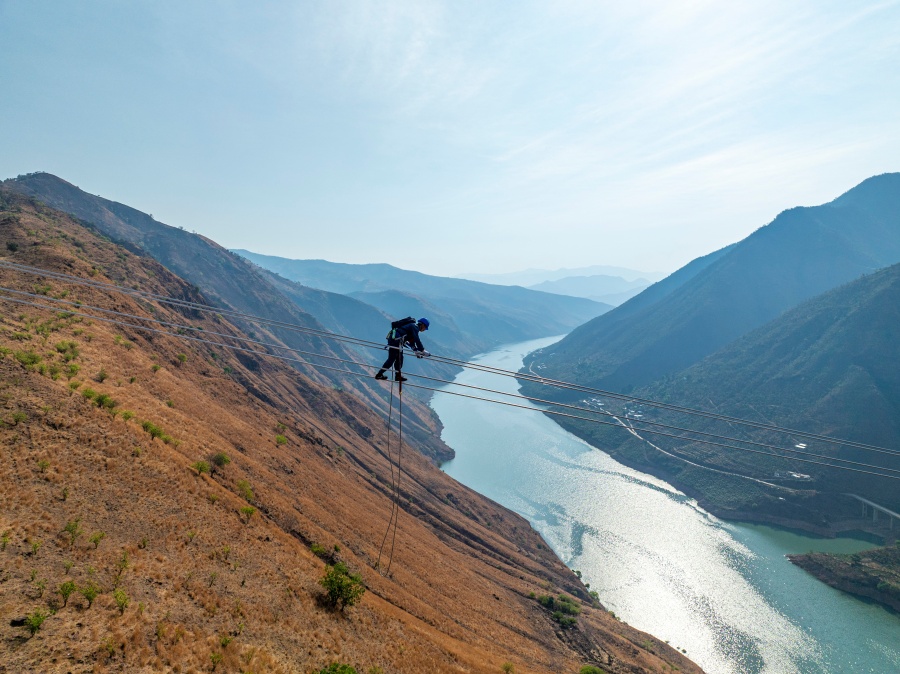

丽江供电局输电管理所的两名党员突击队员正在金沙江跨江段的500千伏德金甲线76号铁塔过江段开展走线验收工作(4月27日摄)。田学 摄
“天空地”协同:立体化验收精准排查隐患
500千伏德茂输变电工程丽江段验收线路全长101.1公里,共架设203座输电铁塔,路径长、地形复杂、技能要求高。丽江供电局提前谋划,以党建引领攻坚,成立党员(青年)突击队,组织33名验收人员开展为期10天的专项赋能培训,并分成四个小组同步推进验收工作。

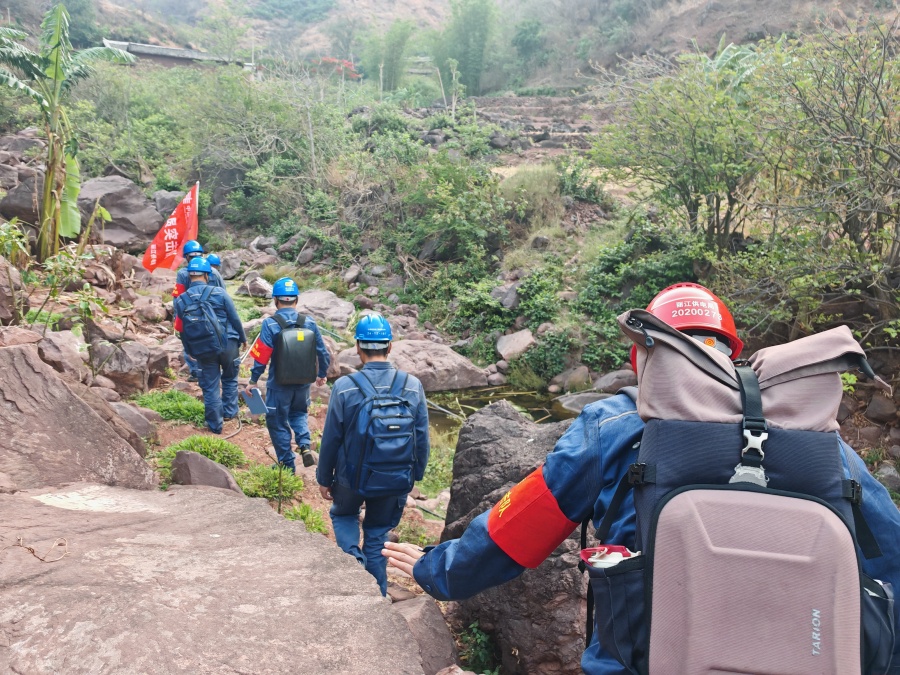

丽江供电局输电管理所的党员(青年)突击队员一行,正徒步赶往金沙江跨江段的500千伏德金甲线76号铁塔开展验收工作(4月27日摄)。田学 摄
为破解长距离、高难度区段验收难题,丽江供电局创新构建“天空地”协同立体化验收模式:天上,通过卫星开展地质隐患普查;空中,通过无人机精细摸排通道隐患;地面,验收人员逐基登塔、逐档走线检查。
验收中,供电人员应用固定翼无人机开展三维激光扫描,依托“天空地”模式,通过全域快速航测、多旋翼无人机详查与人工精准核查,形成多维度全链条闭环,提升了验收质效。

丽江供电局输电管理所的四名党员突击队员在完成金沙江跨江段的500千伏德金甲线76号铁塔过江段线路验收工作后,拍了一张合影(4月27日摄)。田学 摄
验收过程中,丽江供电局引入无人机导地线巡视技术,排查导线断股、间隔棒缺陷等隐蔽隐患,进一步消除人工验收盲区,提高了验收效率与质量。
赋能绿色发展:保障新能源送出与区域供电安全
500千伏德茂输变电工程是国家“十四五”电力规划重点项目,计划2026年6月30日竣工投运。作为优化丽江电网网架结构、提升新能源外送消纳能力、筑牢区域供电安全屏障的关键性工程,其投运后将满足丽江东部规划新增超2600兆瓦新能源装机(其中东部三县占比约67%)的集中送出需求,显著加强丽江500千伏主网架,提升梨园、阿海等大型水电站在极端天气下的紧急电力支援能力,并与太安变共同形成丽江两大核心供电片区,大幅增强区域供电,以及“西电东送”的可靠性和稳定性。

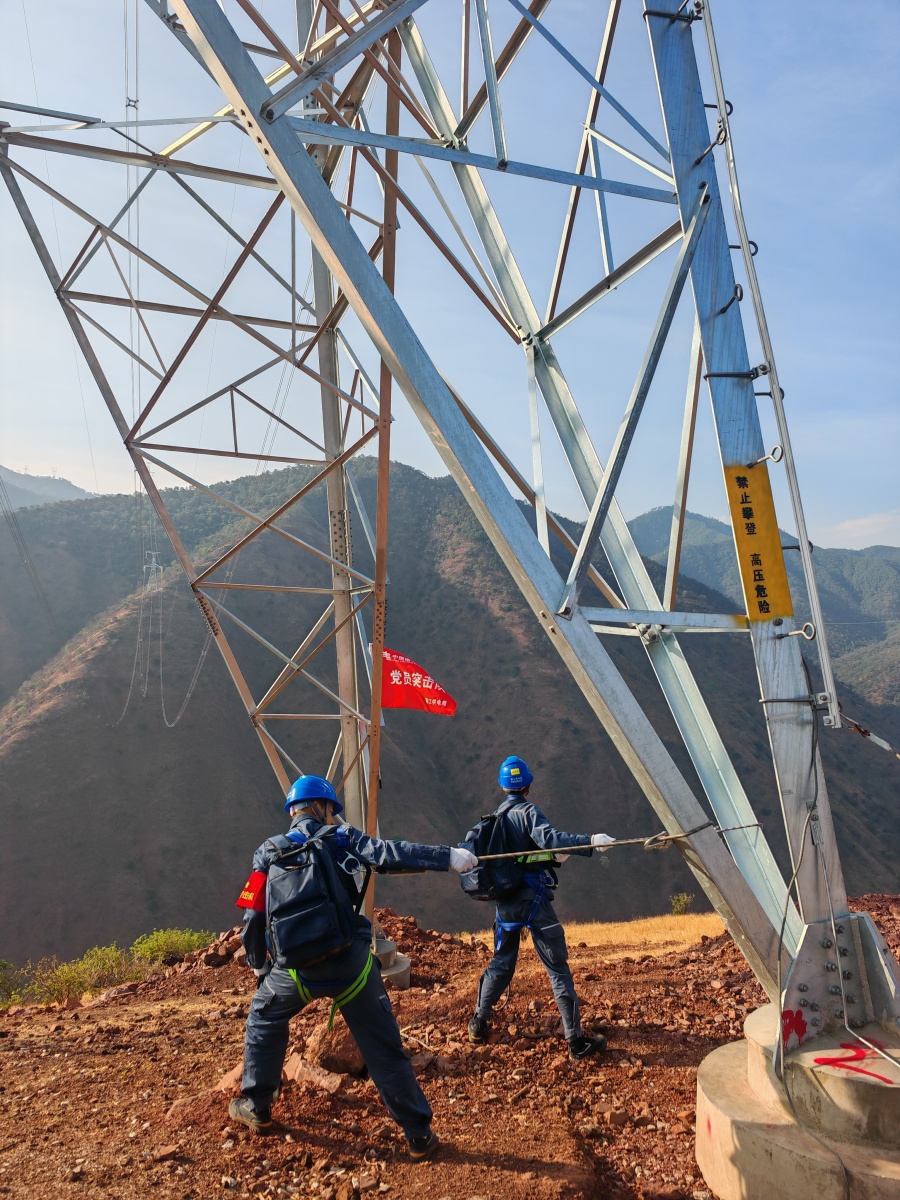

丽江供电局输电管理所的两名党员突击队员在爬塔开展验收工作前,测试安全带的拉力是否合格(4月27日摄)。田学 摄

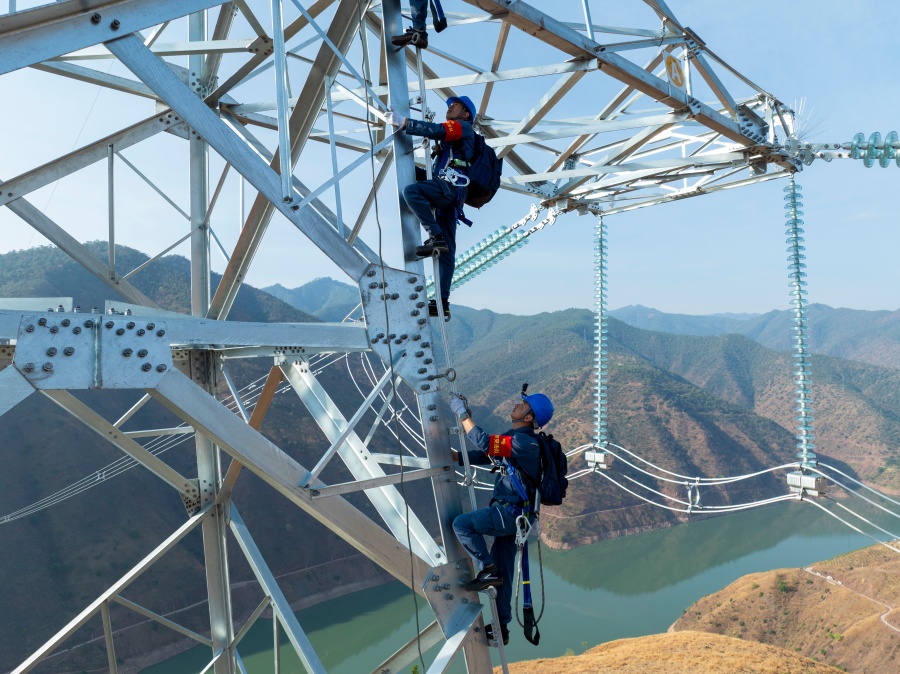

丽江供电局输电管理所的两名党员突击队员正在金沙江跨江段的500千伏德金甲线76号铁塔上开展验收工作(4月27日摄)。田学 摄

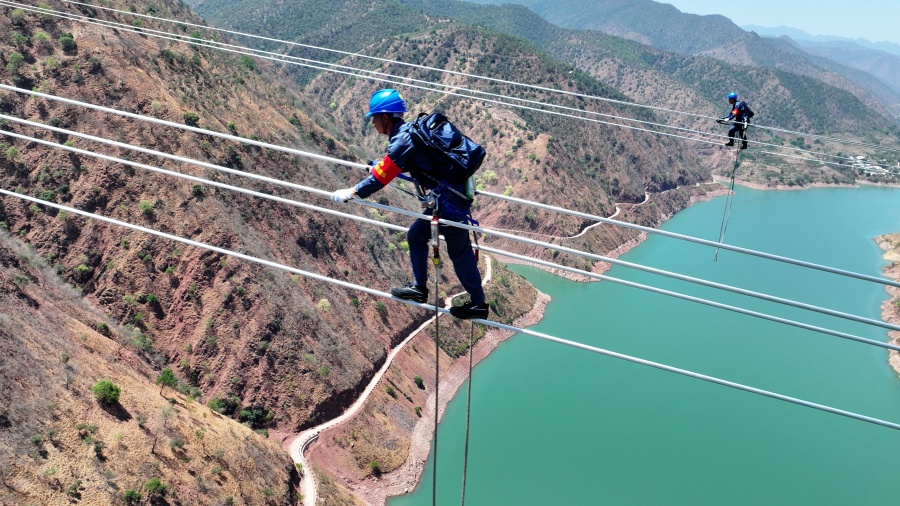

丽江供电局输电管理所的一名党员突击队员正在金沙江跨江段的500千伏德金甲线76号铁塔过江线路中段开展走线验收工作(4月27日摄)。田学 摄
目前,工程验收工作正稳步推进,各小组协同发力、闭环整改,全力确保工程按期高质量、零缺陷竣工投运,为服务国家“双碳”目标、促进地方经济社会发展和保障区域能源安全贡献电网力量。(完)
