近日,世界首个±500千伏同塔双回直流输电工程——溪洛渡右岸电站送电广东±500千伏同塔双回直流输电工程(以下简称:“溪洛渡直流工程”)开展年度“体检”。

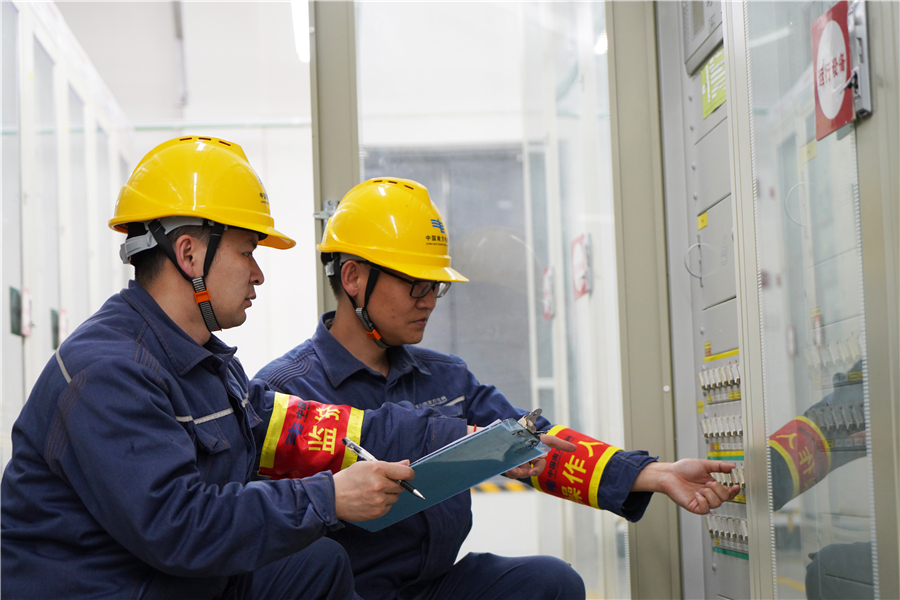

南方电网超高压公司曲靖局检修人员开展待检修设备二次压板退出操作(3月14日摄)。 戴永平 摄
此次停电检查时间为3月14日至3月30日,为确保此次检修工作圆满完成,中国南方电网有限责任公司超高压输电公司曲靖局(以下简称“曲靖局”)做细做实检修安全、质量、进度管控,根据停电计划,提前编制检修方案,明确检修项目、关键点、风险及预控措施,将方案细化到人员、工期、工作票,确保设备维护检修“全覆盖、无死角”。曲靖局检修前组织所有参检人员召开安全技术交底会,认真学习检修方案等相关文件,确保对检修工作做到“心中有数、手中有策”。变电检修期间,曲靖局将严格落实“1+N”作业风险管控机制,加强现场秩序把控,严禁违章作业、违章指挥,严禁在条件不具备、风险预控不落实、措施不到位等情况下开展检修工作。

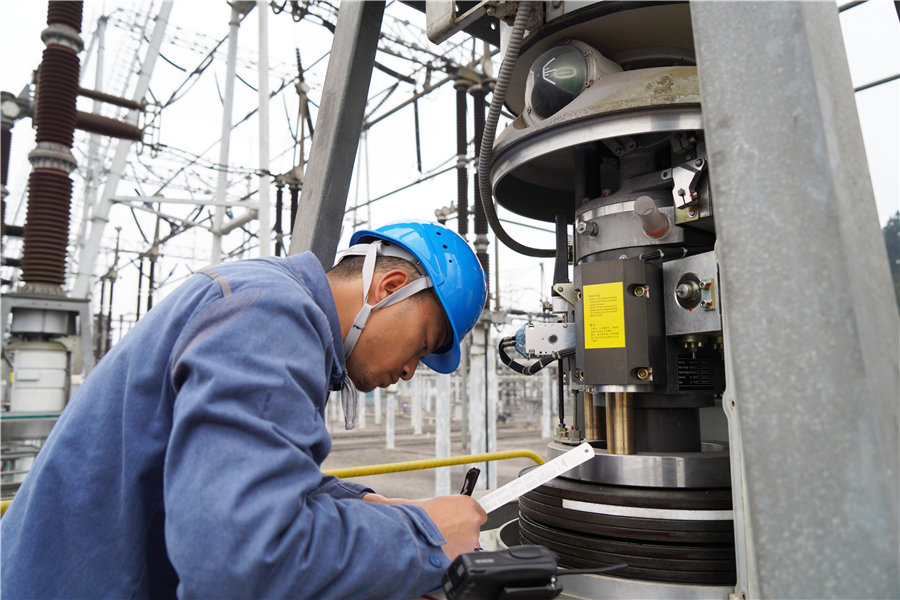

南方电网超高压公司曲靖局检修人员开展±500千伏牛寨换流站直流开关操作机构大修及设备调试(3月16日摄)。戴永平 摄

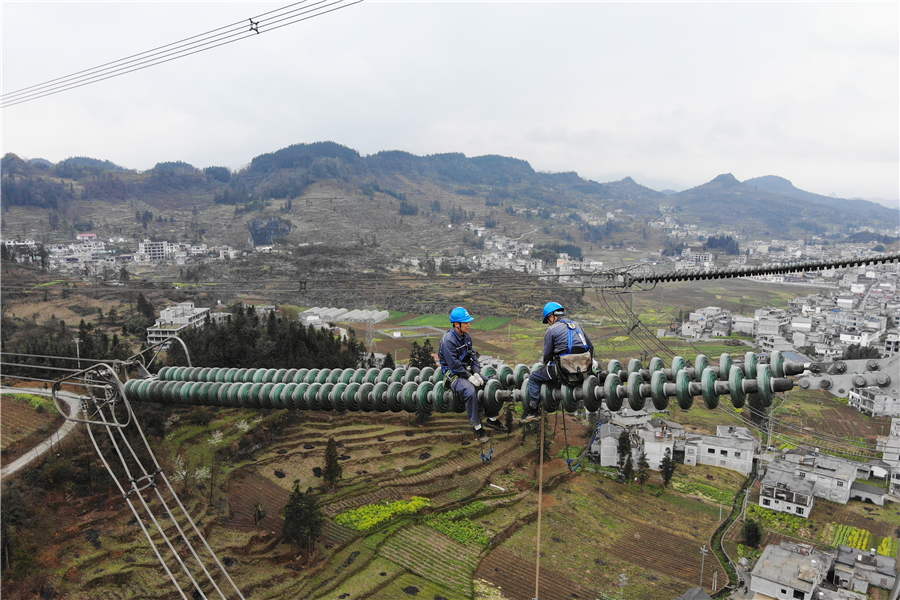

南方电网超高压公司曲靖局检修人员开展±500千伏牛从甲直流线231号塔自爆绝缘子更换(3月20日摄)。 崔宁 摄
溪洛渡直流工程是国家“十二五”期间西电东送重大能源建设项目,起于云南省昭通市盐津县牛寨换流站,止于广东省广州市从化区从西换流站。截至3月13日,该工程累计输送电量达2926亿千瓦时,相当于为南方区域减少燃煤3596.05万吨,减排二氧化碳9565.5万吨,减排二氧化硫96.73万吨,为促进粤港澳大湾区经济社会发展,助力实现碳达峰、碳中和目标贡献了力量。
目前,此次检修各项工作均按计划有序推进,曲靖局日均投入160余人。截至3月21日18时,变电检修总体完成率达60%,输电检修总体完成率达81.2%。本次检修将大幅提升设备安全运行水平,对云南清洁能源消纳、推动粤港澳大湾区建设等起到重要作用。(完)
